新春走基层 | “猫冬”变忙冬 电站建设忙

春节的脚步越来越近,年的味道也越来越浓,大街小巷张灯结彩,市场大集红红火火,整座城市处处洋溢着喜庆祥和的节日气氛。当人们都在迎接甲辰龙年的时候,位于甘德尔山深处的乌海抽水蓄能电站项目,却依旧是一派热火朝天的建设场景,建设者们争分夺秒、日夜奋战,全力以赴推进项目建设。

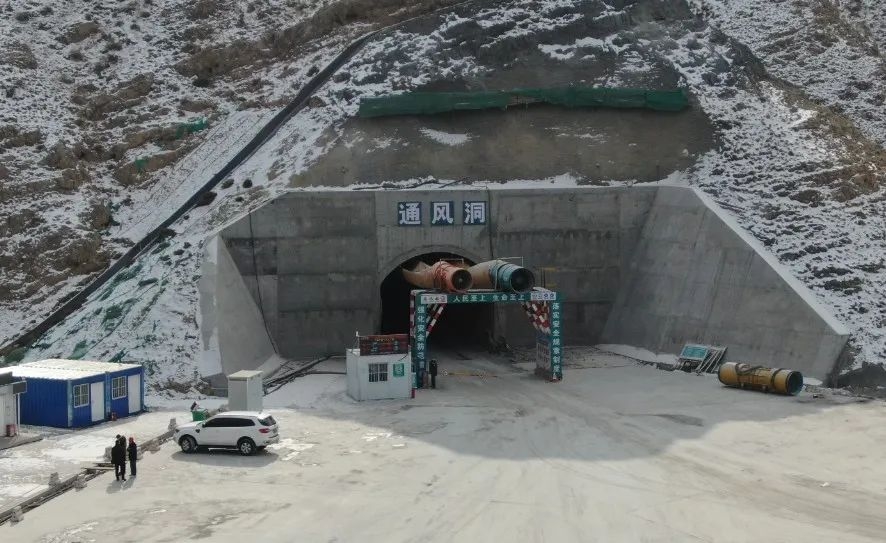

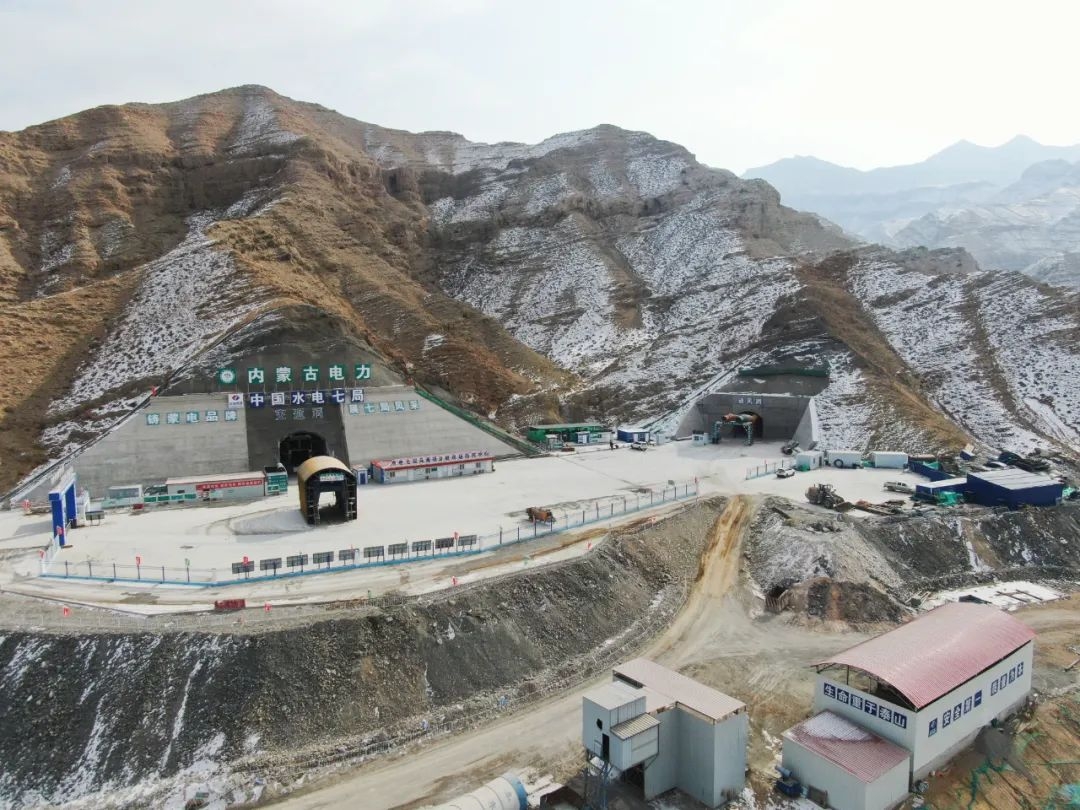

“最怕五九天气晴。”冬五九的乌海,昼夜温差较大。2月1日上午,记者来到乌海抽水蓄能电站项目通风兼安全洞洞口处,朝阳透过薄雾,把光辉洒向大地,甘德尔山上的“雪衣”还未完全褪去,远处传来了砂石系统厂房里机械设备运行、金石撞击的声音。

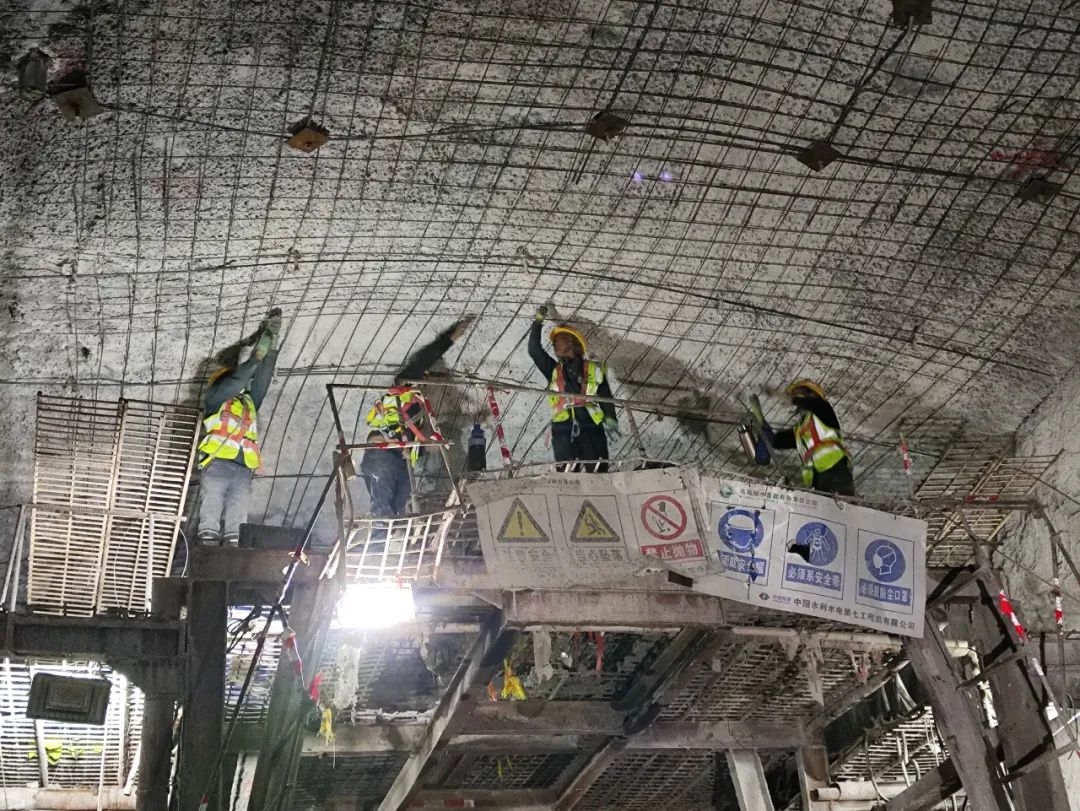

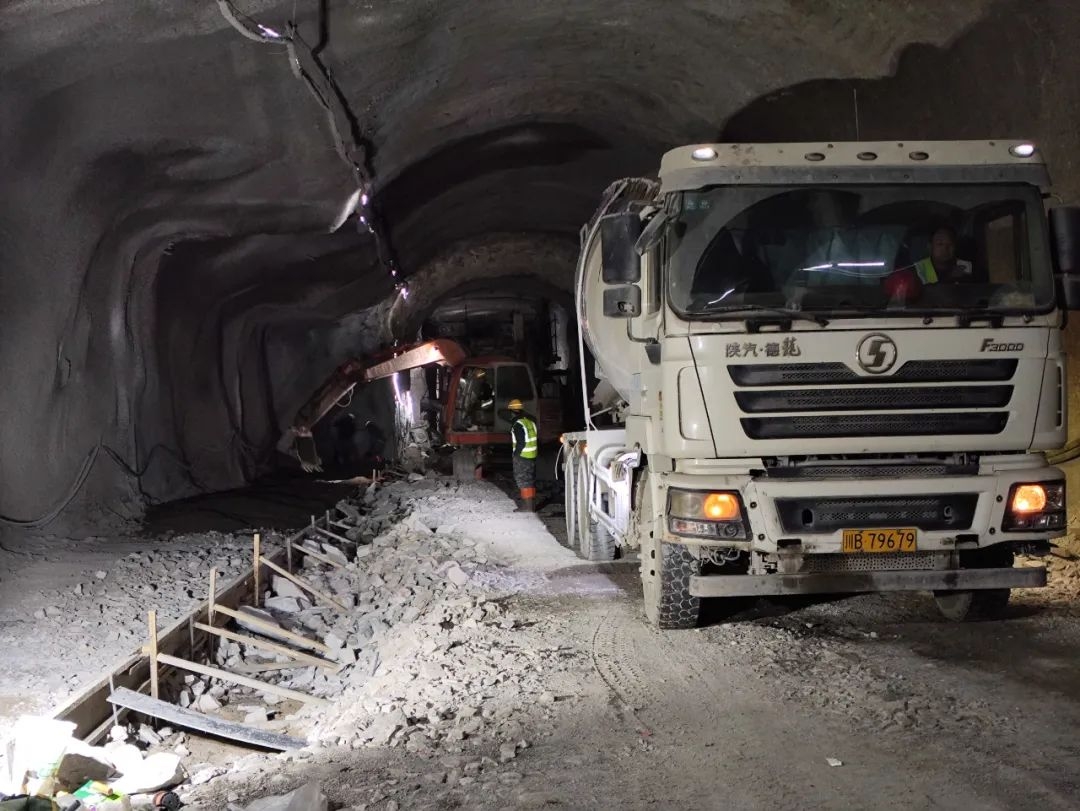

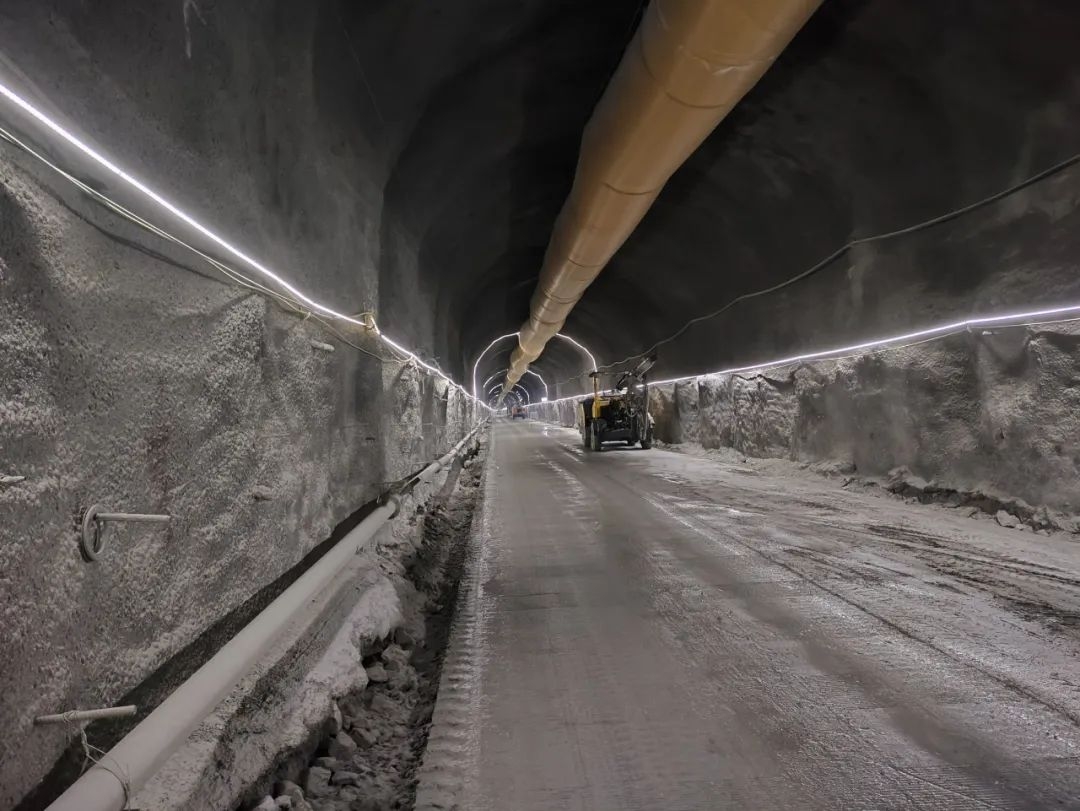

记者乘坐汽车驶进通风兼安全洞,曲径通幽的隧洞延伸至视野尽头,通风兼安全洞的尽头就是地下厂房。在主变洞内,记者看到,开挖支护台车上的施工人员正在安装固定顶拱的钢筋网片。进入主厂房,映入眼帘的是一个巨大的洞室,施工人员相互配合,正在安装多点位移计。




据了解,地下厂房由主机间、安装场和副厂房组成,呈“一”字形布置。内蒙古电力集团乌海抽水蓄能有限责任公司副总经理王文博告诉记者,地下厂房工程量巨大,光是土方开挖量就达到20多万立方米。目前,地下厂房已完成上、下游边墙刻槽施工,正在进行主厂房及主变洞中导洞开挖支护施工。预计在2025年7月,地下厂房转入机电安装阶段。




此外,上水库已完成冬季大坝填筑无水碾压试验,现阶段进行库盆土石方开挖施工。预计在2026年10月,上水库具备下闸蓄水条件。下水库已完成主坝坝基开挖施工,现阶段进行库盆开挖及环库路以上高边坡开挖支护施工。预计在2026年9月,下水库具备下闸蓄水条件。




王文博表示,内蒙古电力集团乌海抽水蓄能有限责任公司将加强现场施工作业风险管控,严把工程质量关,携手各参建单位加力提速推进项目建设,为电站早日竣工投产达效提供有力保障。
