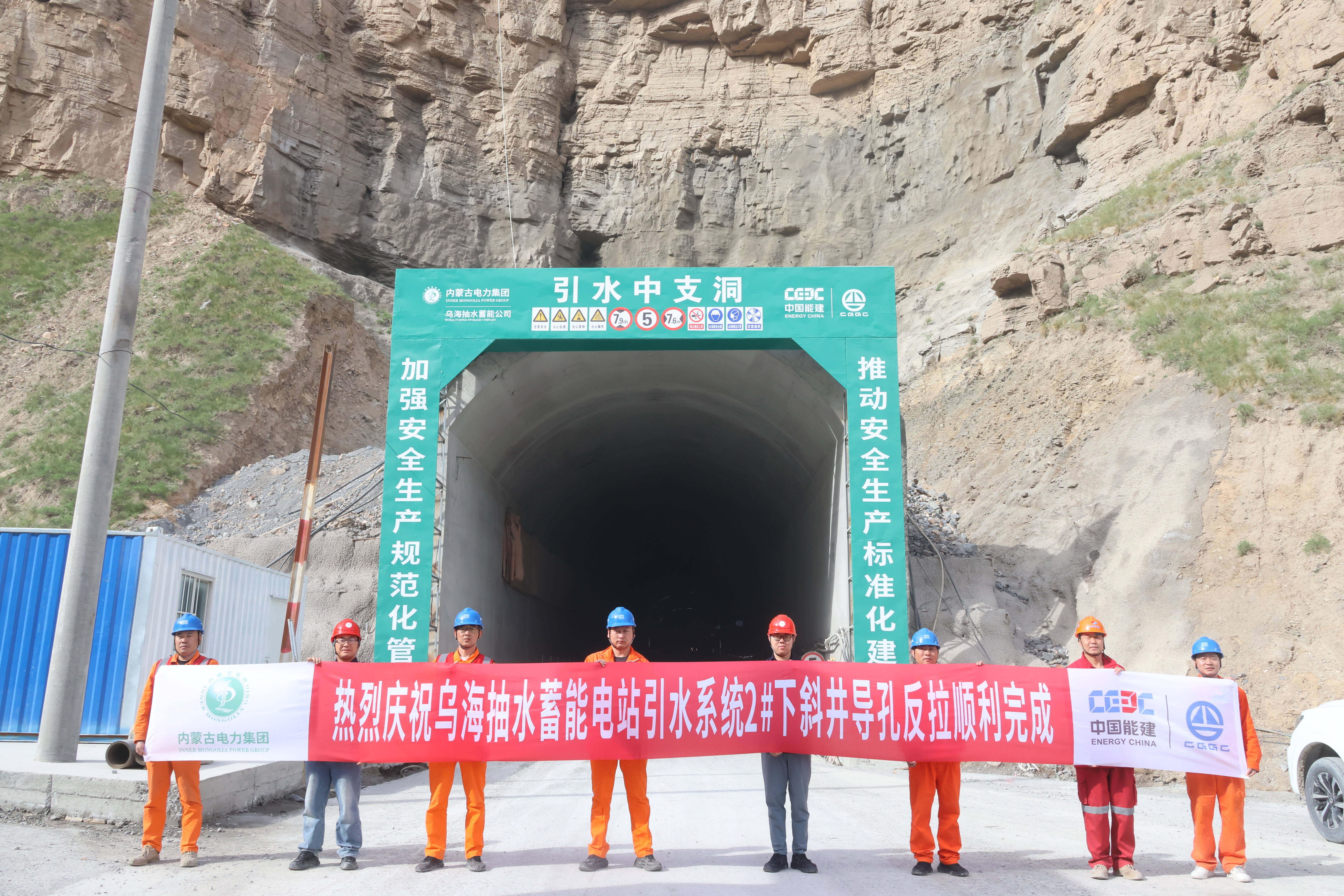

5月12日,乌海抽水蓄能电站引水系统2号下斜井导井完成反拉作业,标志着2号下斜井导井顺利贯通,为后续斜井扩挖及衬砌施工奠定了基础。

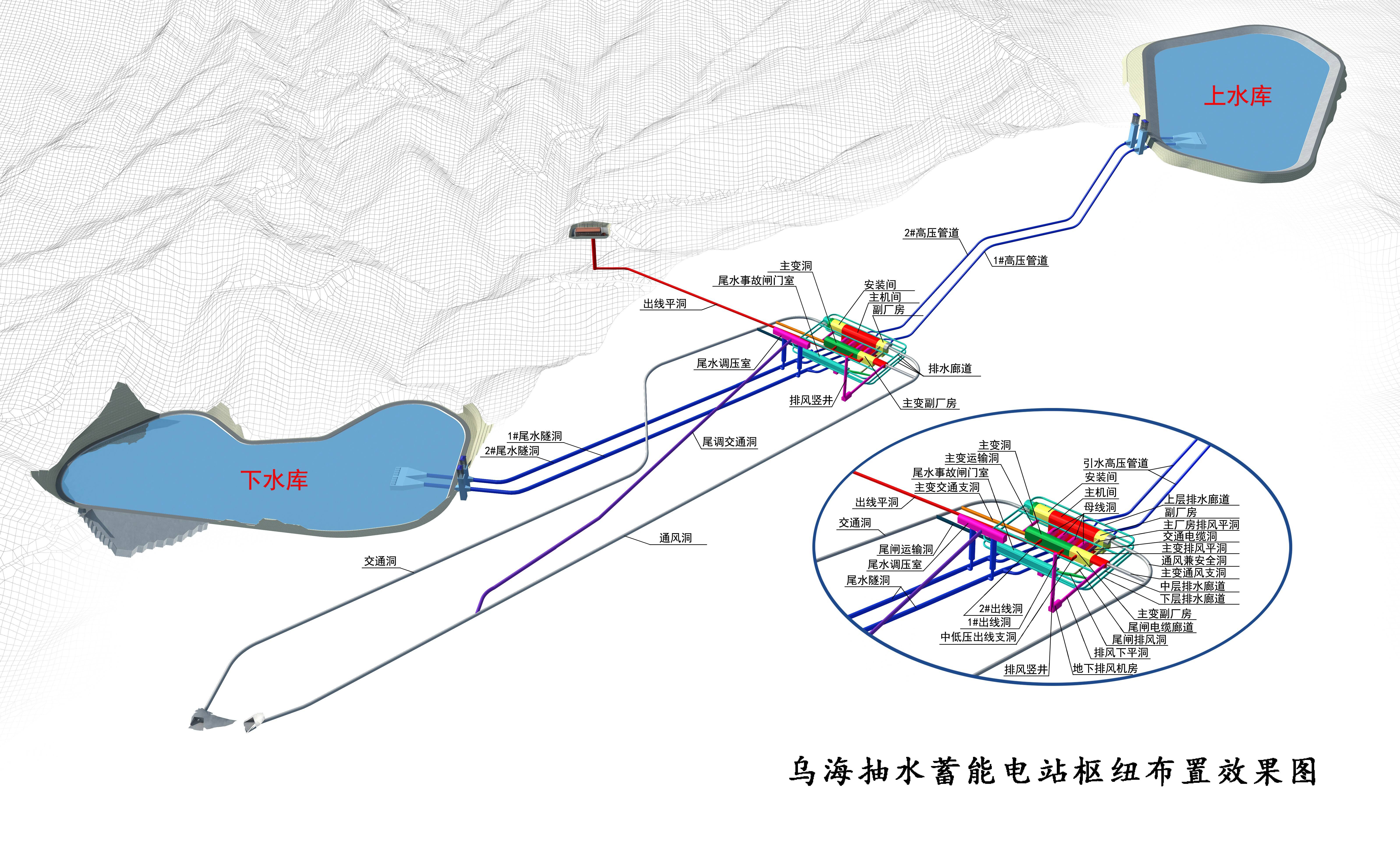

乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,其中,输水系统由引水系统和尾水系统组成,引水系统共设有4条斜井。

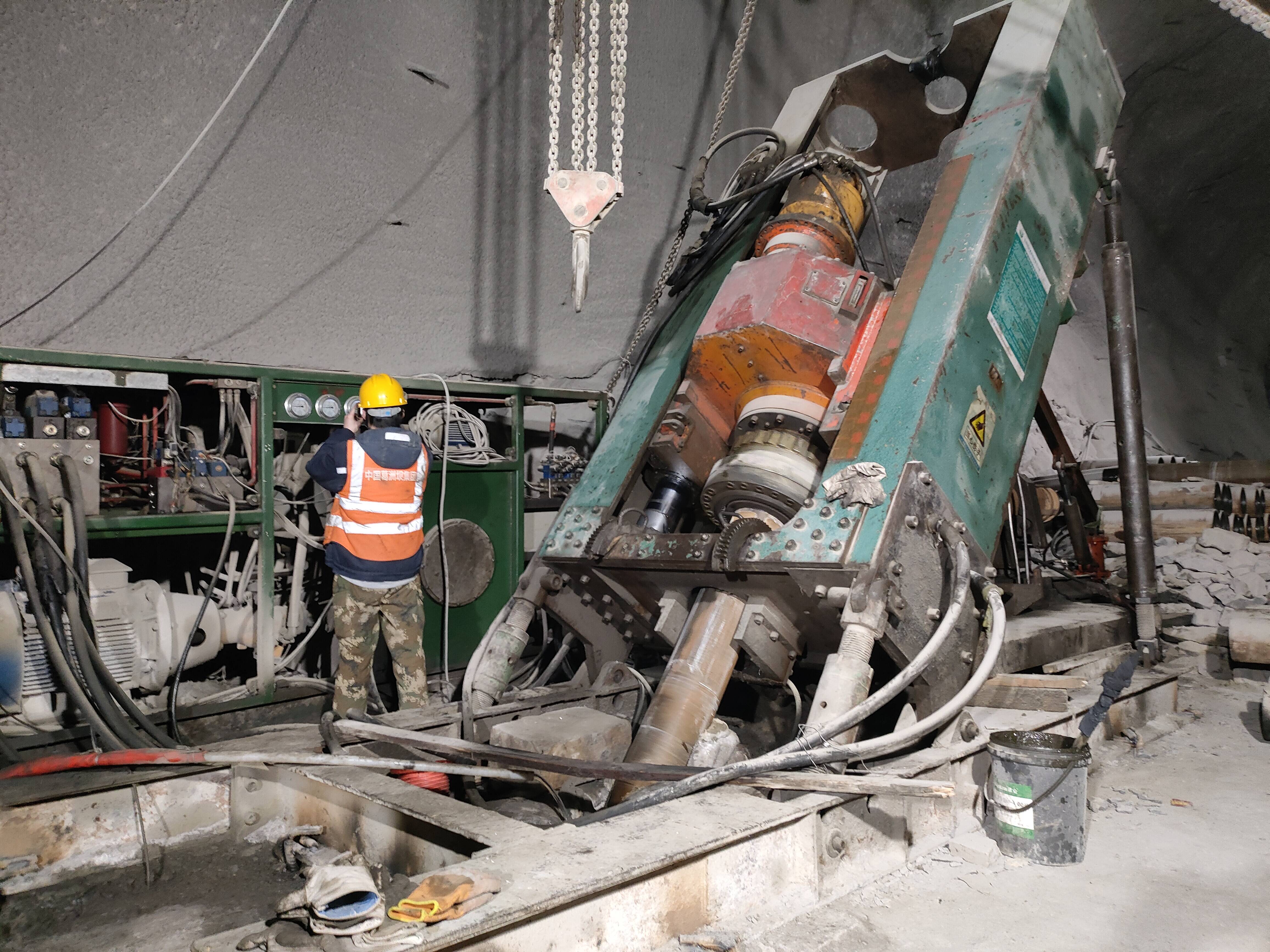

2号下斜井全长302米,导井开挖施工利用定向钻技术精准定位,形成先导孔,为后续施工提供精准导向,再通过反井钻机进行反拉作业,逐步将先导孔扩挖成溜渣井。
施工过程中,内蒙古电力集团乌海抽水蓄能有限责任公司建立全流程精细化管控体系,从设备进场前的深度检查调试,到施工人员的多层次安全技术交底,对施工全过程进行动态管理,全力保障施工安全和工程质量,最终顺利完成2号下斜井导井反拉作业,并实现安全零事故、质量一次达标。
目前,乌海抽水蓄能电站引水系统4条斜井导井已全部贯通,斜井扩挖与压力钢管制作正在加速推进。根据进度安排,预计6月,引水系统将安装首节压力钢管。
