人勤春来早,奋进正当时。在这个播种希望的季节,行走在乌海大地,处处展现着分秒必争上项目、抓建设、促发展的喜人景象,奏响了项目建设“春日奋进曲”。
蛇年伊始,作为国家发展改革委、国家能源局《“十四五”现代能源体系规划》中的重点项目,同时也是内蒙古电力(集团)有限责任公司自主建设的第一座抽水蓄能电站——乌海抽水蓄能电站已全面复工,各参建单位以“起步就冲刺、开局就决战”的奋斗姿态,安全有序推进项目建设,向着新一年的目标全力冲刺。

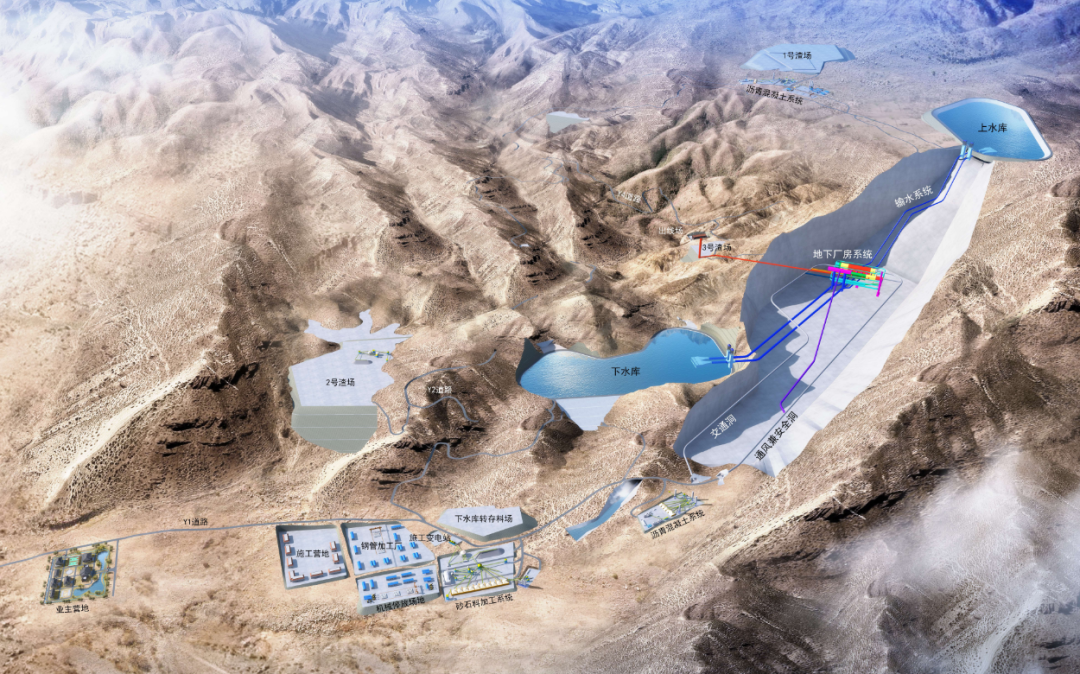

乌海抽水蓄能电站枢纽建筑物主要由上水库、输水系统、地下厂房、下水库、地面开关站等组成,项目总投资约83.39亿元,总装机容量为120万千瓦,额定水头为411米,设计年发电量约为20.08亿千瓦时,具有调峰填谷、调频、调相、储能、紧急事故备用、黑启动六大功能。

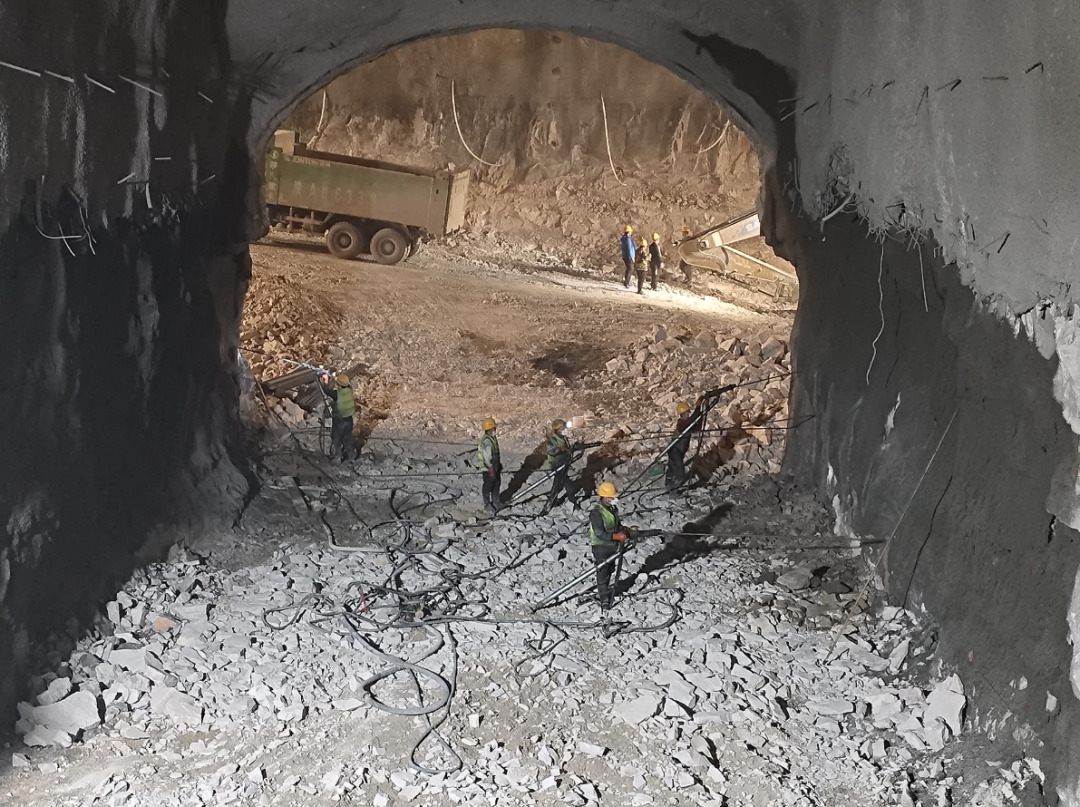

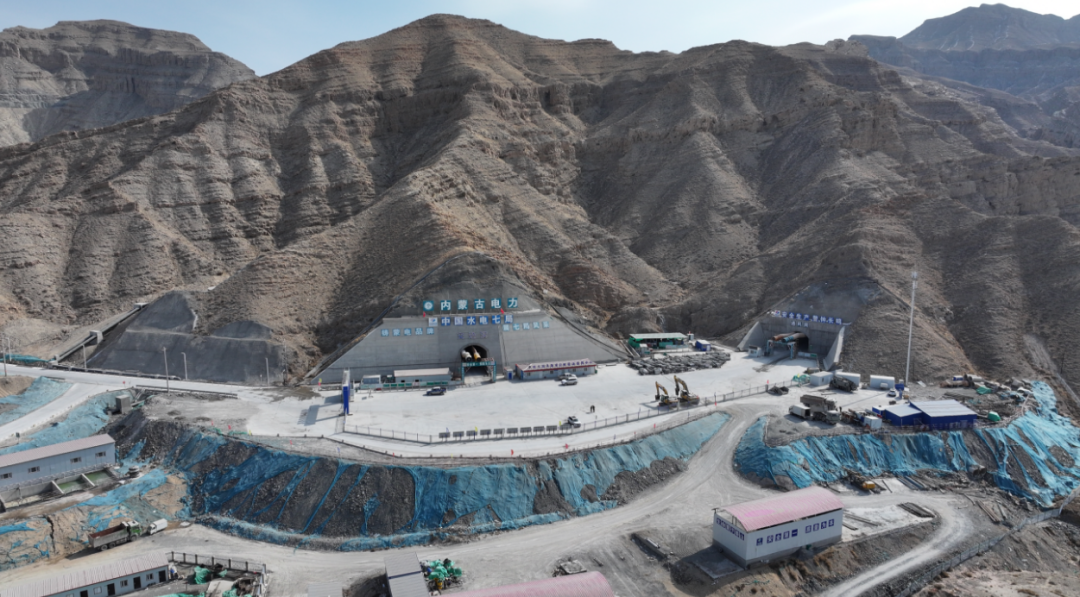

记者乘车沿着依山开凿的道路向乌海抽水蓄能电站上水库驶去,穿过3号隧洞,视野豁然开朗,远处是甘德尔山西麓的白石头沟,那里便是下水库库盆开挖区,“L”形的库盆已现雏形。库盆内的卡车、挖掘机、钻孔机等工程机械紧张有序地进行施工。

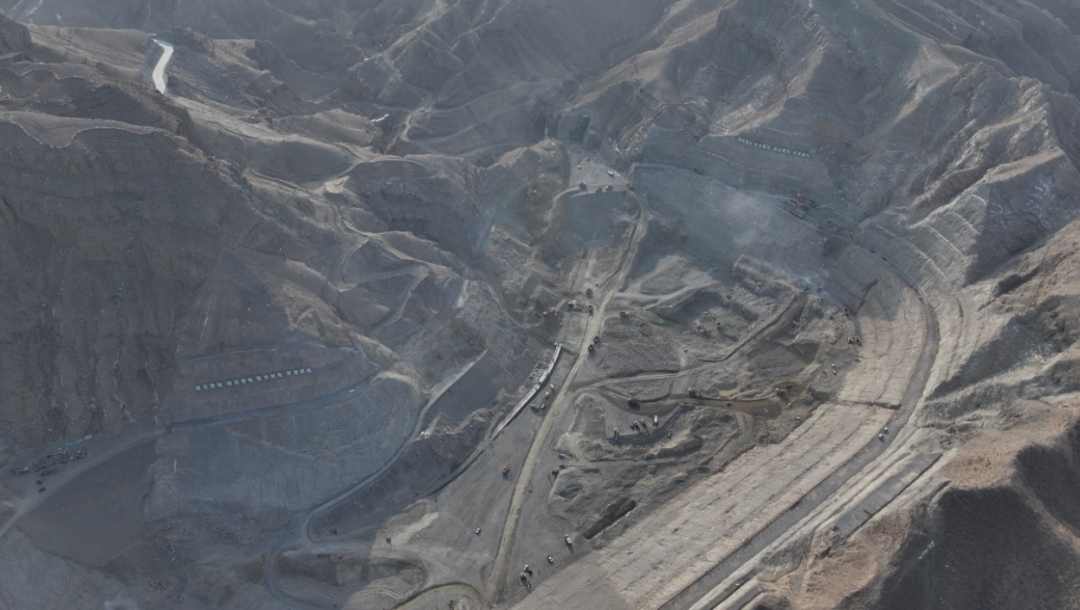

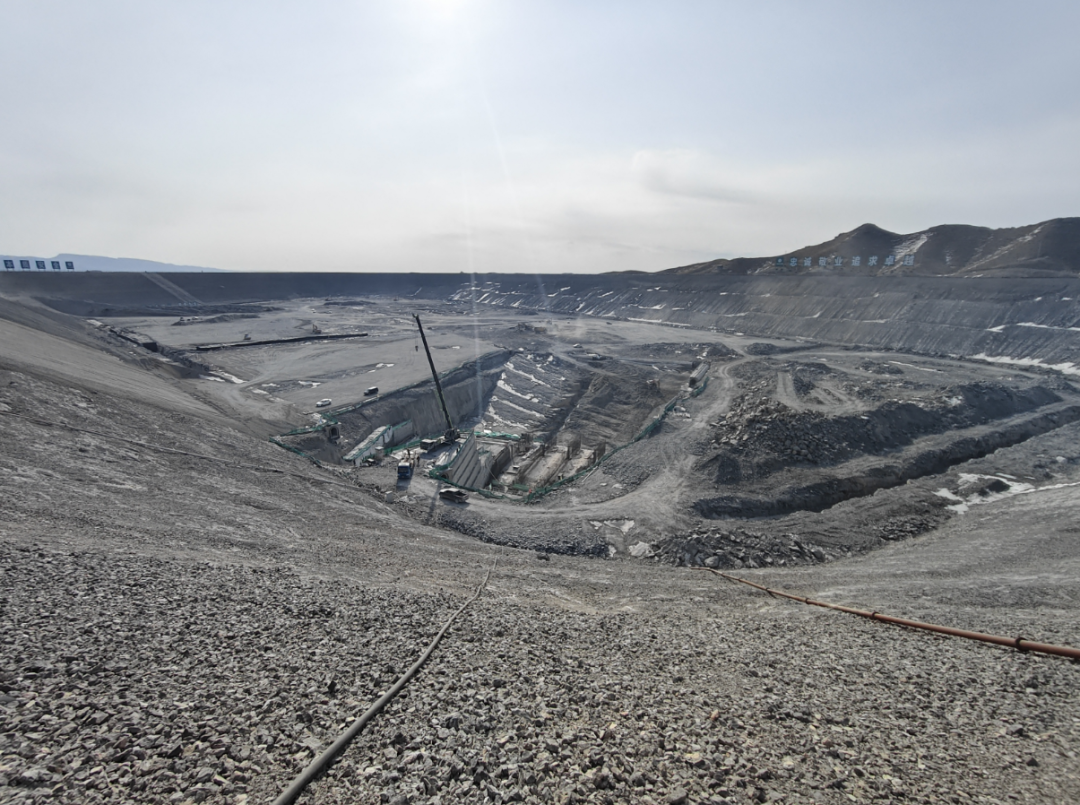

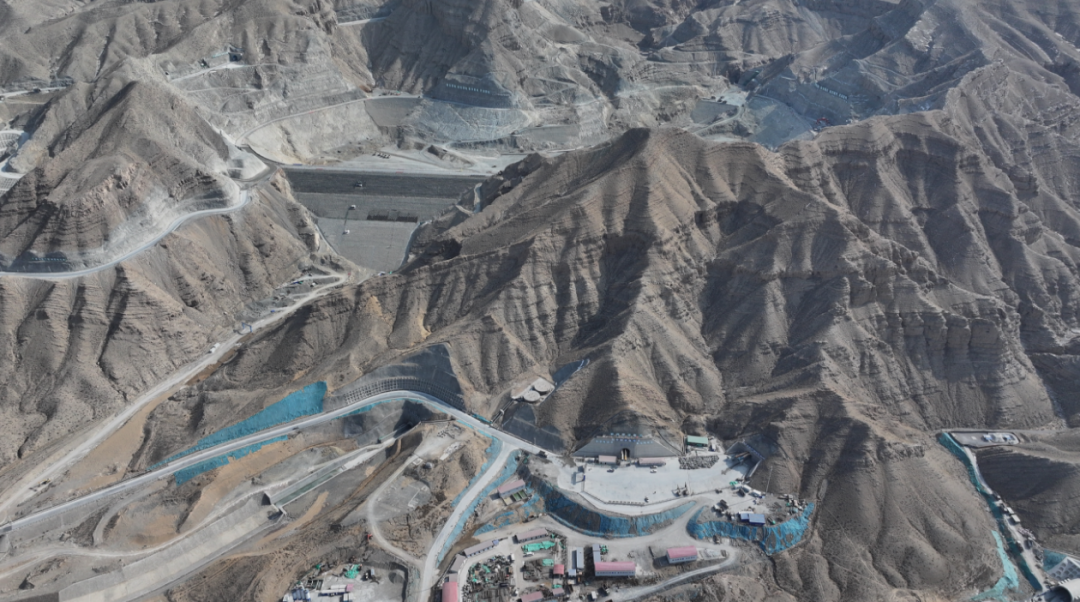

下水库工程于2023年9月开工,建设内容主要包括下水库、部分输水系统、金属结构等,由中国水利水电第十一工程局有限公司承建。下水库由主、副坝拦截河段成库,库容约为826万立方米,大坝为沥青混凝土面板堆石坝,正常蓄水位1225米,最大坝高71米。
内蒙古电力集团乌海抽水蓄能有限责任公司工程管理部五级职员李彦飞说:“目前,下水库已完成大坝填筑及环库路以上高边坡开挖支护施工,正在进行库底排水廊道和进出水口开挖及混凝土浇筑施工。根据进度安排,预计2025年4月,下水库大坝开挖填筑向沥青混凝土摊铺转序;预计2026年9月,下水库具备下闸蓄水条件。”

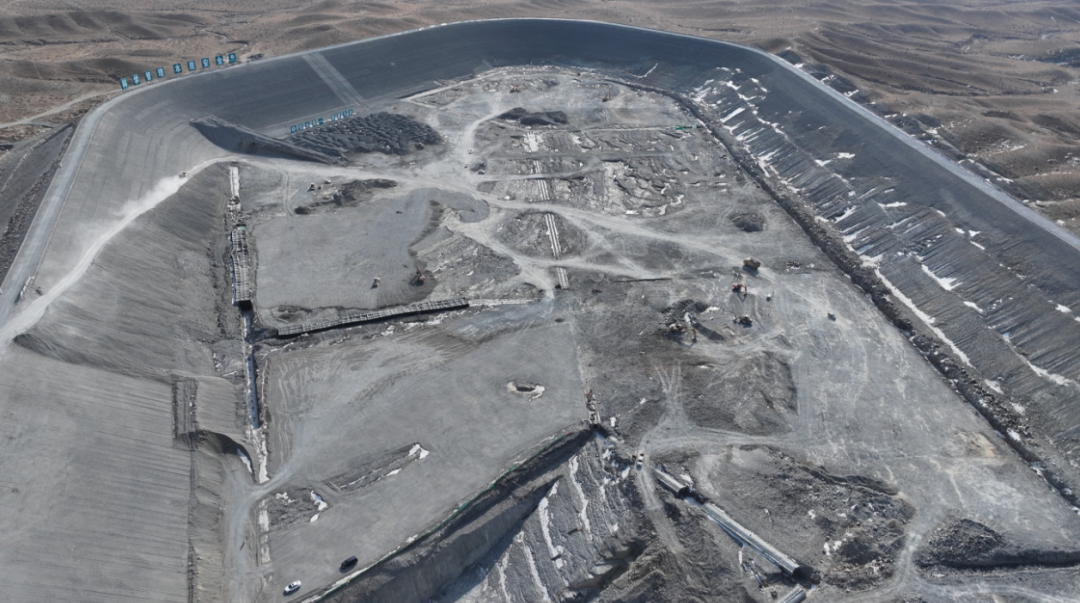

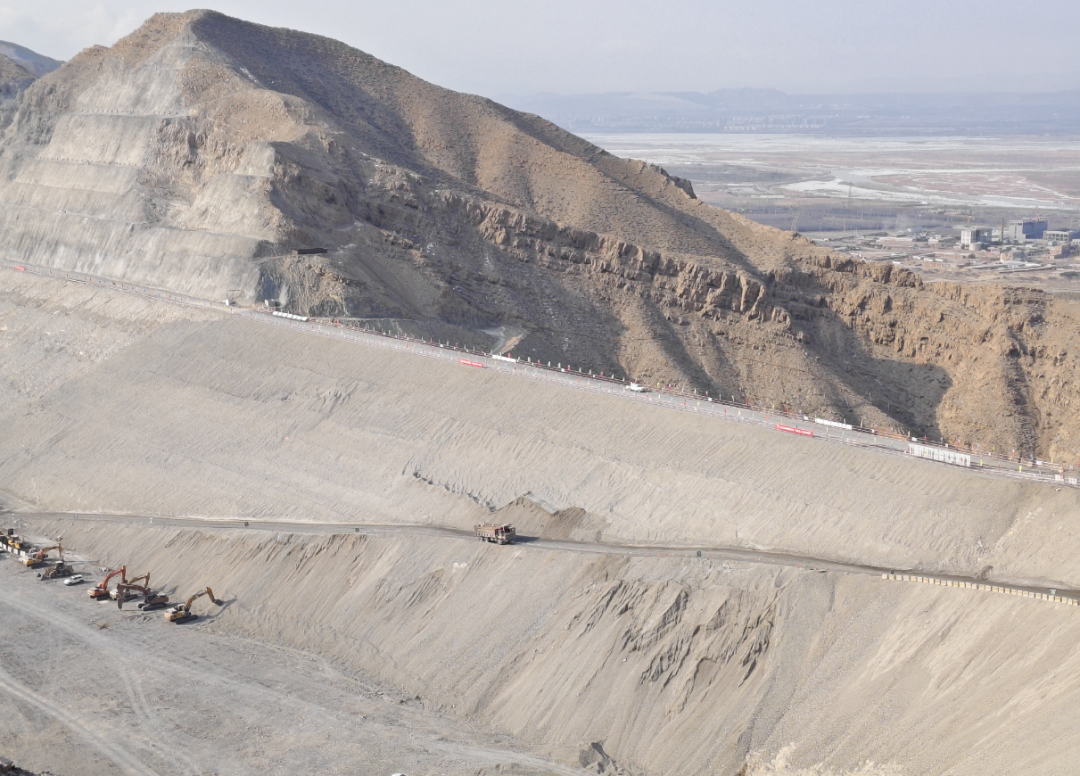

乘车继续向上水库驶去,直至汽车行驶到甘德尔山骆驼峰东侧,映入眼帘的是一个椭圆形状的巨大库盆,那便是上水库。上水库工程于2023年8月开工,建设内容主要包括上水库进出水口、库盆引水系统、引水压力管道等,由中国葛洲坝集团股份有限公司承建。上水库库容约为874万立方米,大坝同样为沥青混凝土面板堆石坝,正常蓄水位1638米,最大坝高为45米。
目前,上水库已完成主坝填筑、进出水口开挖、引水系统上平段及中平段开挖支护施工,正在进行库底廊道、库盆及引水斜井开挖等施工。根据进度安排,预计2026年10月,上水库具备下闸蓄水条件。

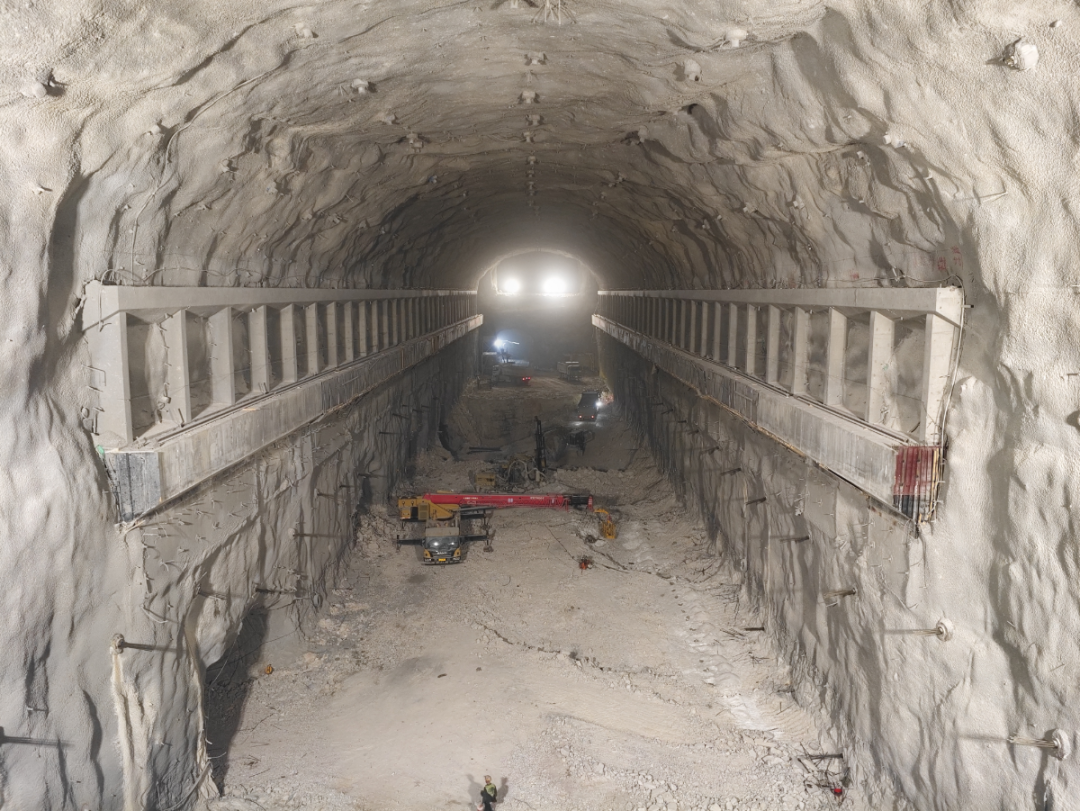

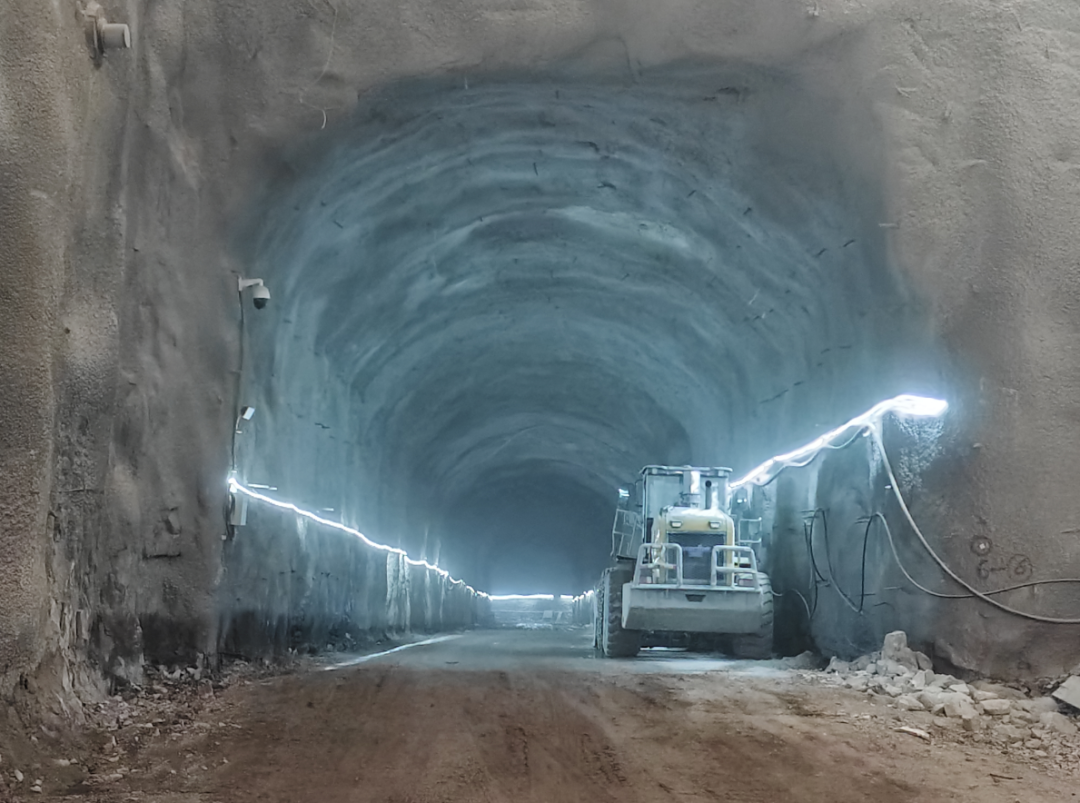

下山后,乘车驶进通风兼安全洞,隧洞的尽头就是地下厂房。地下厂房的内部如同蚁穴一样,构造复杂且四通八达,一条条隧洞连接起大大小小的洞室。母线洞内,电钻声不绝于耳,施工人员钻孔作业;主变洞内,车辆往来不断;主场房里,装载机、挖掘机、卡车“默契配合”,正在进行出渣作业……
地下厂房工程于2023年10月开工,建设内容主要包括引水系统、尾水系统、地下厂房、金属结构等,由中国水利水电第七工程局有限公司承建。地下厂房是电站能量转换的核心构筑物,主厂房内计划安装4台30万千瓦的立轴单级混流可逆式水泵水轮机组;主变洞平行布置在主厂房下游侧,是仅次于地下主、副厂房的特大洞室,与主、副厂房通过交通电缆洞及4条母线洞相连,承担着主变压器安装和运行工作,是地下厂房系统的重要组成部分。

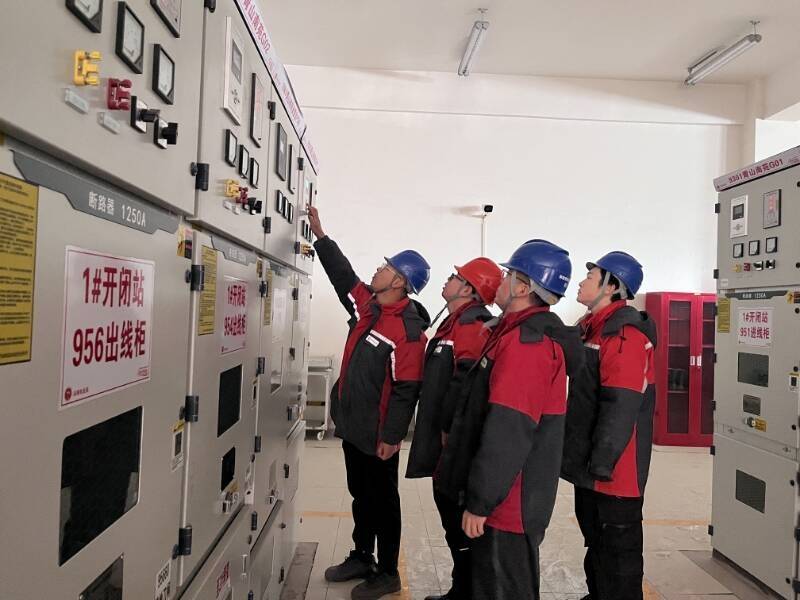

目前,地下厂房已完成主厂房第一、二、三层开挖支护和岩壁吊车梁、吊顶支座梁混凝土浇筑施工,正在进行主厂房第四层开挖支护等施工。根据进度安排,预计2025年10月,地下厂房向机电安装移交工作面;预计2028年,首台机组投产发电。
乌海抽水蓄能电站建成投用后,将为内蒙古电网提供优质的调峰电力,有效改善电网供电质量,促进蒙西地区大规模风力、光伏发电并网消纳,每年消纳新能源电量约26亿千瓦时,每年减少二氧化碳排放约85.05万吨、减少标煤消耗约35.86万吨,将为乌海市建设绿色能源生产消纳基地,为自治区实现“两率先”“两超过”目标提供有力支撑。
