乌海抽水蓄能电站项目上水库与引水系统土建及金属结构安装工程开工建设

8月26日,乌海抽水蓄能电站项目上水库与引水系统土建及金属结构安装工程开工建设,标志着电站项目主体工程建设拉开了序幕。

,赞62

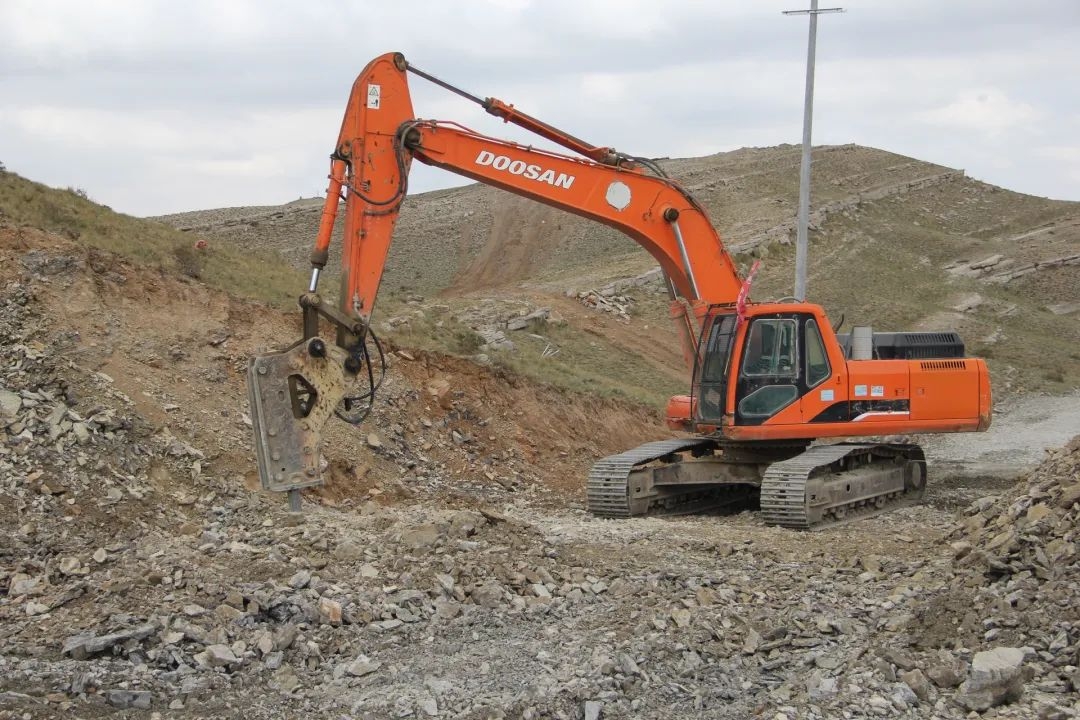

坐上越野车,沿着依山开凿的弯弯曲曲的Y2号公路路基行驶到上水库施工现场,记者看到,装载机正在开展施工场地表面清理工作,一旁的Y2号公路施工现场,安装上破碎锤的挖掘机正在进行破石作业,运输渣石的卡车络绎不绝。

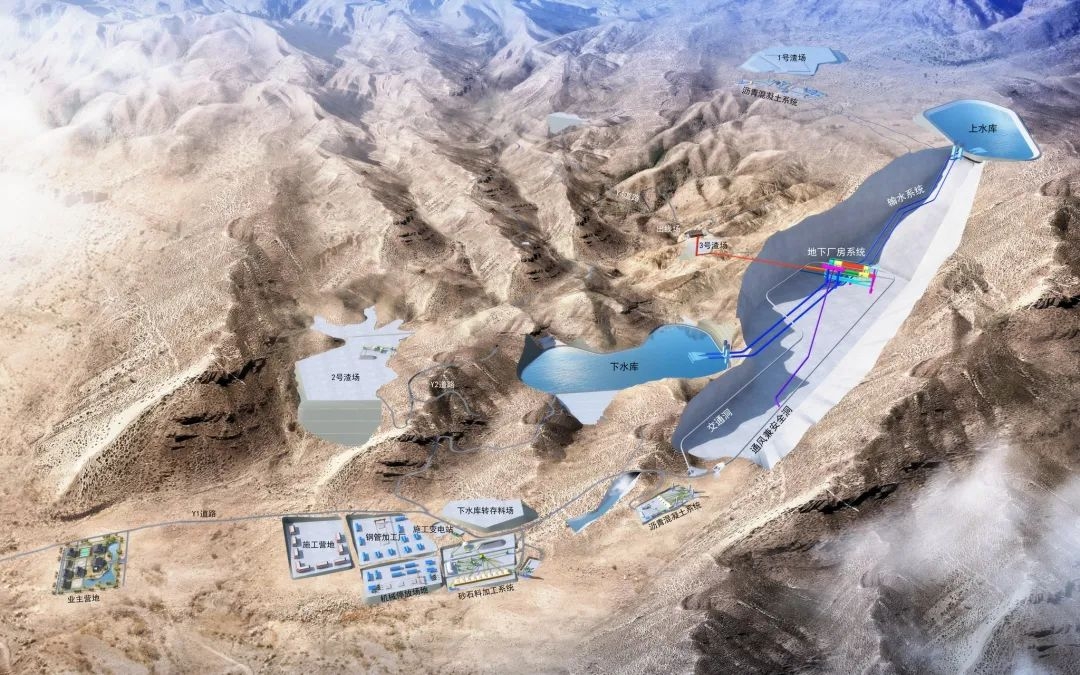

乌海抽水蓄能电站项目建设包括筹建期、准备期、主体工程(即上水库、输水系统、地下厂房、下水库)施工期、完建期四个阶段。电站总投资约86.39亿元,初拟安装4台单机容量为300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量为1200兆瓦,额定发电水头为411米。


据了解,输水系统由引水系统和尾水系统组成。上水库与引水系统土建及金属结构安装工程由中国葛洲坝集团股份有限公司承建,上水库工程建设内容主要有沥青混凝土面板堆石坝、库区防渗、库盆排水系统、库区开挖及边坡防护等。引水系统土建及金属结构安装工程建设内容主要有上水库进出水口、引水闸门井、引水压力管道等。

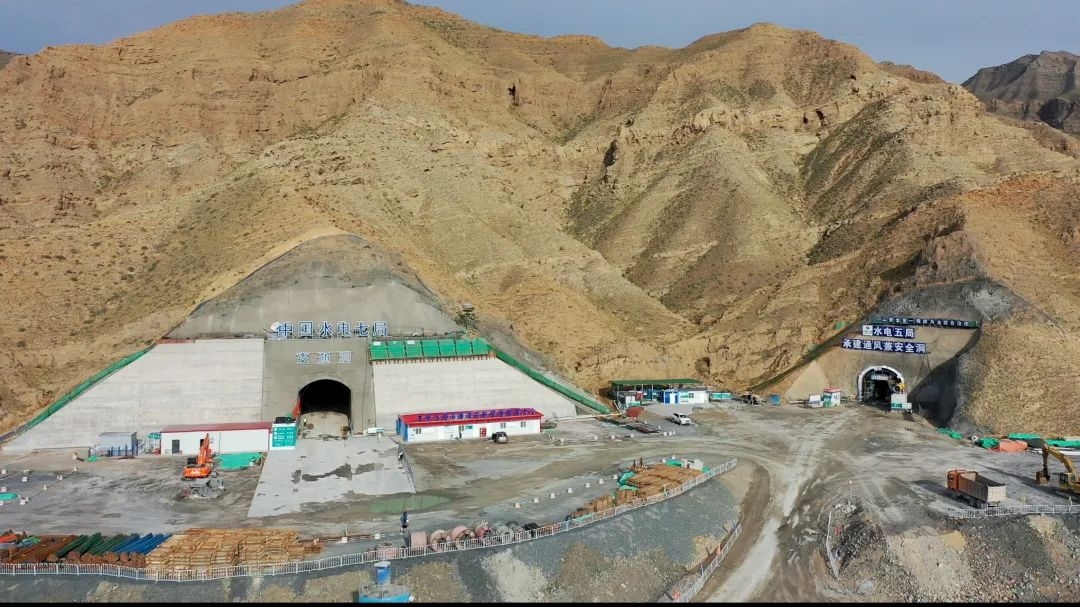

此外,筹建期的“三洞四路”(交通洞、通风兼安全洞、排洪洞和Y1、Y2、Y4、Y5号公路)正在加快建设,将为主体工程施工的交通、供电、通风等创造先决条件。目前,排洪洞已于8月14日贯通,交通洞已扩挖156米,通风兼安全洞计划9月底贯通;Y1号公路将于9月底完成路面结构施工,Y2、Y4号公路预计9月底具备通行条件,Y5号公路将于近期完成路面结构施工。


乌海抽水蓄能有限责任公司上水库项目部项目经理程键说:“按照施工计划,上水库大坝填筑施工预计在2024年底完成;2025年5月,上水库进出水口具备挡水条件;2026年9月,上水库沥青混凝土防渗面板铺筑完成,具备下闸蓄水条件;2027年7月,引水支洞封堵完成。”
